Au sommaire
Refaire l'étanchéité d'un toit plat ne consiste pas à dérouler une membrane neuve sur l'ancienne. Le chantier commence par un sondage du complexe existant, et c'est ce sondage qui décide de tout le reste : ce qu'on conserve, ce qu'on dépose, ce que la norme autorise encore. Voici les huit étapes d'une réfection d'étanchéité de toit plat, leur durée réelle et le point de vigilance de chacune.
Les points à retenir
- Une réfection d'étanchéité se déroule en huit étapes, du sondage du complexe existant à l'épreuve de mise en eau finale.
- Le NF DTU 43.5 limite le nombre de réfections superposées : deux au maximum sur maçonnerie, une seule sur support bois ou tôle d'acier nervurée.
- La durée d'un chantier résidentiel courant se compte en jours, pas en semaines : trois à six jours pour une toiture de 40 à 80 m² de géométrie simple.
- Les points singuliers, relevés d'acrotère et évacuations en tête, concentrent l'essentiel des sinistres d'étanchéité selon l'Agence Qualité Construction.
- Une réfection qui modifie l'aspect extérieur du bâtiment relève de la déclaration préalable en mairie, avec un mois d'instruction.
Sécurité. Une toiture-terrasse en cours de réfection est une zone de travail en hauteur, sans garde-corps tant que les protections provisoires ne sont pas montées, et rendue glissante par les résidus de dépose. Selon les données de l'Assurance maladie relayées par l'OPPBTP dans sa campagne sur les chutes de hauteur, les chutes de hauteur représentent 44 % des accidents graves et mortels du BTP, et les métiers de charpente et de couverture en concentrent 40 % à eux seuls. Ne montez pas sur une toiture en chantier, y compris pour constater l'avancement des travaux. Demandez des photos à l'entreprise.
Que comprend une réfection d'étanchéité ?
Une réfection d'étanchéité de toit plat comprend huit étapes : le relevé et le sondage du complexe existant, la mise en sécurité du chantier, la dépose de l'ancienne étanchéité, la préparation du support, la reprise éventuelle de la pente, la pose du pare-vapeur et de l'isolant, la pose du nouveau revêtement, puis le traitement des points singuliers et le contrôle final.
La séquence en huit étapes d'une réfection la distingue d'une simple réparation, et la confusion entre les deux coûte cher aux propriétaires. Une réparation traite un point précis, un relevé décollé ou une évacuation obstruée, se règle en une demi-journée et ne prolonge la vie du complexe que de quelques saisons. Une réfection reprend la totalité de la surface, parce que le revêtement est arrivé en fin de vie ou parce que le support lui-même est atteint. Le pilier de notre cocon consacré aux fuites sur toit plat détaille la frontière entre les deux situations, et les sept signes qui imposent une réfection permettent de situer sa propre toiture avant même d'appeler une entreprise. Un devis de réfection présenté sans que cette frontière ait été franchie explicitement mérite une question directe à son auteur.
Pourquoi la réfection a-t-elle sa propre norme ?
La réfection dispose de sa propre norme, le NF DTU 43.5, parce qu'elle intervient sur un ouvrage existant dont l'historique est inconnu, là où l'étanchéité neuve part d'un support vierge. Ce texte impose une reconnaissance préalable de l'ouvrage avant toute décision technique.
Une toiture-terrasse de trente ans a presque toujours reçu une ou deux interventions non documentées : une membrane collée sur une autre, une résine appliquée en urgence sur un relevé qui fuyait, parfois un isolant ajouté sans reprise du pare-vapeur. Le NF DTU 43.5 organise la découverte de cet historique et fixe ce qu'il est encore permis de conserver. Il prévoit aussi qu'une étude de stabilité de l'ossature et des éléments porteurs soit commandée par le maître d'ouvrage lorsque la surcharge prévue le justifie, ce qui devient déterminant sur une charpente ancienne appelée à porter un complexe isolé plus lourd que celui d'origine. Aucun des cinq contenus les mieux positionnés sur la réfection d'étanchéité de toit plat ne développe la règle du NF DTU 43.5, alors que c'est précisément elle qui détermine le montant du devis et la durée du chantier.
Les huit étapes du chantier, une par une
Le tableau qui suit donne la séquence complète d'une réfection, avec les durées relevées sur nos propres chantiers de toitures résidentielles de 40 à 80 m², dont ceux de Latresne, Cadillac et Podensac publiés dans nos réalisations d'étanchéité de toit plat et celui de Fouras détaillé plus bas. Ce sont des ordres de grandeur d'exploitation, pas des valeurs normatives : aucun texte ne fixe de délai pour une réfection.
| # | Étape | Durée indicative | Point de vigilance |
|---|---|---|---|
| 1 | Relevé et sondage du complexe | 1 à 2 heures | Compter les couches, peser l'isolant |
| 2 | Mise en sécurité et installation | 0,5 jour | Protections périphériques, zone de stockage |
| 3 | Dépose de l'ancienne étanchéité | 0,5 à 1,5 jour | Évacuation en déchetterie, locaux protégés |
| 4 | Préparation du support | 0,5 à 1 jour | Support sec, plan, sans rouille ni panneau délité |
| 5 | Reprise de la pente si nécessaire | 0 à 1 jour | 1 % sur béton, 3 % sur bois selon le NF DTU 43.4 |
| 6 | Pose du pare-vapeur et de l'isolant | 0,5 à 1 jour | Continuité du pare-vapeur, calepinage, fixations |
| 7 | Pose du nouveau revêtement | 1 à 2 jours | Recouvrements, soudures ou collage, météo sèche |
| 8 | Points singuliers et contrôle | 0,5 à 1 jour | Relevés, évacuations, épreuve à l'eau |
Étapes 1 à 3 : sonder, sécuriser, déposer
Le sondage est l'étape qui engage le budget de toute la réfection. L'étancheur ouvre le complexe en plusieurs points de la toiture, compte les couches superposées, prélève un échantillon d'isolant pour juger de sa teneur en eau, et contrôle l'état de l'élément porteur en sous-face quand l'accès le permet. Vient ensuite la mise en sécurité, avec ses protections périphériques et sa zone de stockage, puis la dépose proprement dite, dont le rythme dépend surtout du tonnage à évacuer. Un devis établi depuis le sol, sur simple description téléphonique, ne repose donc sur aucune des informations qui font réellement le prix d'une réfection. C'est le premier motif d'écart entre deux propositions portant apparemment sur la même toiture, et cet écart se vérifie en demandant à chaque entreprise ce qu'elle a sondé, en combien de points, et ce qu'elle a mesuré sur l'isolant en place.
Ce que le sondage a révélé à Fouras

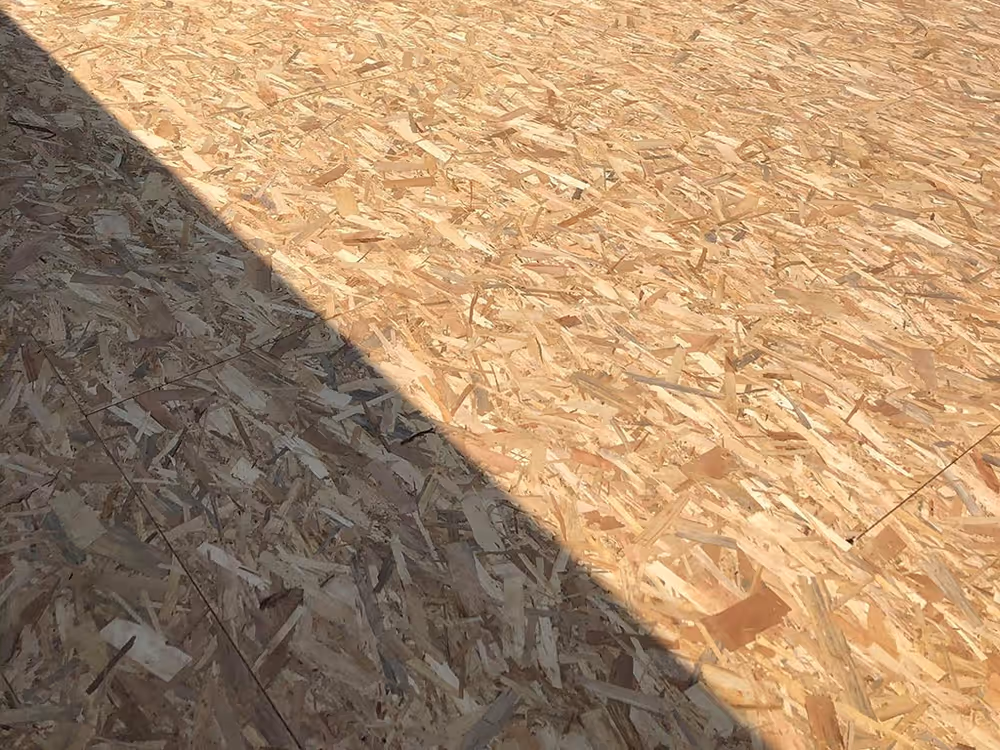

Les photos de support nu et de membrane neuve qui illustrent cet article proviennent de notre chantier de réfection d'un toit plat à Fouras, en Charente-Maritime, où le support bois d'origine a été entièrement remplacé par des panneaux d'OSB avant la pose du nouveau complexe. Le sondage y avait révélé ce qu'une inspection de surface ne montrait pas : sous une membrane encore d'aspect correct, l'humidité travaillait le support depuis plusieurs années. Recouvrir sans déposer aurait emprisonné cette humidité sous une étanchéité neuve, et le désordre serait ressorti trois ou quatre ans plus tard, cette fois avec une couche supplémentaire à retirer et une charpente à reprendre en totalité. Ce chantier de Fouras résume l'intérêt d'un sondage systématique : il transforme une incertitude en devis chiffré, avant la signature plutôt qu'en cours de travaux.
Étapes 4 à 6 : support, pente et isolation
La préparation du support conditionne la tenue de tout ce qui vient ensuite. Un support de réfection doit être sec, propre, plan et mécaniquement sain : sur béton, cela suppose de reprendre les épaufrures et les fissures actives ; sur bois, de remplacer les panneaux délités et de revisser les fixations ; sur tôle d'acier nervurée, de traiter les amorces de corrosion. La pente se contrôle à ce moment précis, avant toute pose. Le NF DTU 43.4, qui régit l'étanchéité sur éléments porteurs en bois et panneaux dérivés, retient une pente minimale de 3 % sur ce type de support, quand une toiture sur maçonnerie peut descendre à 1 %. Une pente insuffisante se corrige par un isolant en panneaux de pente ou par une forme rapportée, jamais en comptant sur la souplesse de la membrane. La continuité du pare-vapeur se joue au même moment, aux jonctions avec les relevés d'acrotère, faute de quoi la vapeur d'eau du logement condense au contact de la membrane froide.
Étapes 7 et 8 : points singuliers et contrôle
La pose du revêtement occupe la part visible du chantier, et pourtant elle n'est pas celle qui décide de la durabilité de l'ouvrage. L'Agence Qualité Construction est explicite sur ce point dans sa fiche pathologie consacrée aux relevés de toitures-terrasses : « la plupart des sinistres concernant l'étanchéité des toitures-terrasses ont pour origine les points singuliers et notamment les relevés ». Un relevé d'acrotère, une évacuation pluviale, un trop-plein, une traversée de ventilation ou un seuil de porte-fenêtre représentent quelques mètres linéaires sur un chantier, mais concentrent la quasi-totalité du risque de sinistre. Nous posons principalement des membranes en étanchéité de toit plat en membrane EPDM, dont les grandes largeurs limitent le nombre de joints en partie courante et libèrent du temps de pose pour soigner ces raccords, qui sont les seuls endroits où une réfection se juge réellement dix ans plus tard.
Comment se ferme un chantier de réfection ?

Le contrôle final ferme le chantier et conditionne la réception des travaux. L'étancheur reprend chaque point singulier, vérifie les recouvrements et les fixations en périphérie, puis procède à une épreuve à l'eau quand la configuration de la toiture le permet : les évacuations sont obturées, la surface est mise en eau, et l'ouvrage est observé pendant plusieurs heures depuis la toiture comme depuis les locaux situés en dessous. Un propriétaire peut exiger que ce contrôle figure explicitement au devis, et il gagne à conserver les fiches techniques des produits posés, qui serviront le jour où une intervention future devra rester compatible avec le complexe en place. La réception des travaux se prononce ensuite avec ou sans réserve, et c'est cette date qui fait courir le délai de la garantie décennale.
Faut-il déposer l'ancienne étanchéité ?
La dépose de l'ancienne étanchéité devient obligatoire au-delà d'un certain nombre de réfections superposées, et ce nombre dépend de la nature de l'élément porteur. Sur maçonnerie, le NF DTU 43.5 impose de tout retirer au moment de la troisième réfection. Sur bois, tôle d'acier nervurée, béton cellulaire ou hourdis céramique, cette dépose totale s'impose dès la deuxième.
| Élément porteur | Réfections en conservation admises | Dépose totale exigée à partir de |
|---|---|---|
| Maçonnerie et béton | 2 | la 3e réfection |
| Bois et panneaux dérivés | 1 | la 2e réfection |
| Tôle d'acier nervurée | 1 | la 2e réfection |
| Béton cellulaire, hourdis céramique | 1 | la 2e réfection |
Pourquoi la norme limite-t-elle le nombre de couches ?
Les limites du NF DTU 43.5 ne relèvent pas d'une précaution commerciale, elles tiennent à la physique de l'ouvrage. Chaque complexe conservé ajoute du poids sur une charpente dimensionnée pour une charge donnée, et surtout il enferme une humidité résiduelle que plus rien ne viendra évacuer. Un support en bois tolère beaucoup moins bien cette accumulation qu'une dalle béton, d'où une limite plus stricte. Le texte de référence est le NF DTU 43.5, consacré à la réfection des ouvrages d'étanchéité des toitures-terrasses ou inclinées, disponible sur la boutique du CSTB. Comme tous les DTU, il n'est pas consultable gratuitement en ligne et s'achète auprès du CSTB ou de l'AFNOR, ce qui explique sans doute qu'il soit si rarement cité en détail dans les contenus grand public consacrés à la réfection de toiture-terrasse.
Trois constats qui imposent la dépose totale
Indépendamment du nombre de réfections antérieures, trois constats imposent la dépose complète du complexe : un isolant gorgé d'eau, un élément porteur dégradé, et une ancienne membrane qui a perdu son adhérence sur des surfaces étendues. Nos cinq méthodes de détection d'une fuite sur toit plat décrivent les mesures qui permettent de trancher, en particulier la caméra thermique et le test d'inondation.
Combien de temps dure le chantier ?
Un chantier de réfection résidentiel courant dure trois à six jours pour une toiture de 40 à 80 m² de géométrie simple. La dépose d'un complexe ancien, une reprise de pente ou un support à remplacer ajoutent chacun une journée à une journée et demie. Ces valeurs sont des ordres de grandeur d'exploitation, pas des engagements contractuels.
| Surface et configuration | Durée indicative | Ce qui allonge le chantier |
|---|---|---|
| 20 à 40 m², géométrie simple, dépose légère | 2 à 4 jours | Accès difficile, absence de zone de stockage |
| 40 à 80 m², dépose complète et isolation | 3 à 6 jours | Support à remplacer, reprise de pente |
| 80 à 150 m², nombreux points singuliers | 6 à 10 jours | Traversées multiples, acrotères complexes, verrière |
La météo atlantique commande le calendrier
La météo commande davantage le calendrier d'une réfection que la surface à traiter, et c'est une particularité de notre région. Une membrane ne se pose pas sur un support humide, et un support découvert ne se laisse pas exposer à une averse. Sur le littoral atlantique et en Gironde, l'automne et l'hiver imposent donc de travailler par zones successives : on ouvre le matin la surface que l'on est certain de refermer le soir, plutôt que de découvrir la toiture entière. Cette organisation rallonge le chantier de quelques jours, elle supprime en revanche le risque de voir la maison prendre l'eau pendant les travaux. Un planning annoncé sans cette réserve mérite une question précise à l'entreprise qui le propose, car un chantier d'étanchéité mené au mauvais moment de l'année se paie en désordres différés plutôt qu'en jours gagnés sur le calendrier.
Ce que la réfection ajoute au prix
Trois postes distinguent le prix d'une réfection de celui d'une pose sur construction neuve : la dépose de l'ancien complexe, son évacuation en déchetterie, et le remplacement éventuel de l'isolant ou du support. Le premier se compte en journées de main-d'œuvre, le deuxième en tonnage évacué, le troisième peut à lui seul doubler la facture quand l'humidité s'est généralisée dans l'isolant. Nous détaillons les fourchettes par système, de 40 à 120 euros le mètre carré selon le complexe retenu, dans notre article consacré au prix d'une étanchéité de toit plat au m². Aucune source officielle ne publie de barème pour ces travaux, et c'est précisément pourquoi les chiffres qui circulent en ligne divergent autant d'une région à l'autre. Les montants cités ici sont des ordres de grandeur observés en Nouvelle-Aquitaine, jamais un tarif : seul un devis établi après relevé sur toiture engage une entreprise.
Toit Plat d'Aquitaine est une entreprise certifiée RGE Qualibat, ce qui conditionne l'accès aux aides publiques lorsque la réfection s'accompagne d'une isolation. Cette qualification se vérifie sur l'annuaire officiel des professionnels RGE, et nous vous invitons à faire ce contrôle pour toute entreprise que vous consultez, la nôtre comprise.
Faut-il une déclaration préalable en mairie ?
Une déclaration préalable de travaux est exigée dès que la réfection modifie l'aspect extérieur du bâtiment, la toiture figurant nommément dans la liste des travaux concernés publiée par l'administration. Un changement de teinte de membrane visible depuis la rue, une isolation par l'extérieur qui rehausse l'acrotère ou la pose d'un garde-corps entrent dans ce cas de figure.
Le délai d'instruction d'une déclaration préalable est d'un mois pour une maison individuelle, porté à deux mois en secteur protégé, aux abords d'un monument historique ou en site classé. Ce point mérite une attention particulière dans le Libournais et autour de Saint-Émilion, où les périmètres de protection sont étendus. La démarche et les pièces à fournir sont décrites sur la fiche officielle de Service-Public consacrée à la déclaration préalable. À l'inverse, une réfection à l'identique, invisible depuis l'espace public et sans modification de l'aspect extérieur, relève de l'entretien courant et ne demande aucune formalité. En cas de doute, le service urbanisme de la commune répond gratuitement à une question posée par écrit, et son avis prime sur toute interprétation faite depuis un site internet, y compris depuis celui-ci. Cette démarche prend quelques jours et évite un arrêt de chantier.
Ce qui change en Gironde et sur le littoral
La pluviométrie girondine et l'exposition littorale déplacent le point de vigilance d'une réfection d'étanchéité. Sur le Bassin d'Arcachon et le littoral charentais, les embruns chargés en sel attaquent les fixations métalliques et les bandes solin en tête de relevé, quand la pluviométrie du Libournais sature des évacuations sous-dimensionnées lors des orages d'automne. Une réfection bien menée dans notre zone reprend donc systématiquement le dimensionnement des évacuations pluviales et des trop-pleins, et non la seule surface courante. Le redimensionnement des évacuations ne se voit sur aucune photo de chantier terminé, il décide pourtant du comportement de la toiture au premier épisode pluvieux sérieux, c'est-à-dire quelques semaines après la réception des travaux. Le nombre d'évacuations et de trop-pleins se calcule à partir de la surface collectée et de l'intensité de pluie retenue pour la commune.
Notre chantier de Fouras, en front de mer
Le chantier de réfection d'un toit plat à Fouras illustre l'exigence de dimensionnement des évacuations en climat littoral : support bois intégralement remplacé, membrane EPDM posée en grandes largeurs pour limiter le nombre de joints, relevés repris en bande solin, puis protection par un caillebotis bois sur plots qui laisse la membrane accessible pour l'entretien. Nos deux agences, aux Billaux dans le Libournais et à La Teste de Buch sur le Bassin d'Arcachon, couvrent la Gironde et le littoral atlantique jusqu'à La Rochelle et Niort. L'entretien annuel du toit plat prend le relais une fois le chantier réceptionné, et c'est lui qui décide de l'écart entre une membrane qui tient vingt ans et une membrane qui en tient quarante. Sur une maison secondaire du littoral, occupée quelques semaines par an, cette visite annuelle vaut mieux que n'importe quelle garantie commerciale.
